広島県安芸高田市高宮町川根地域内『市道梶矢下川根線』、梶矢橋から香淀大橋間に計画されていました梶矢トンネル(仮称)の安全祈願祭が平成19年6月27日に開催され、弊社を代表とする共同企業体が施工を担当し、工事に着手致しました。
工事中は、地域、市道ご利用の皆様にはご迷惑をおかけすると思いますが、安全確保、工事の安全管理には十分に配慮して工事を行いますので、なにとぞご理解とご協力を賜りますようお願い申し上げます。
|
|
工 事 名 |
: |
市町村道梶矢下川根線道路改良工事 (梶矢トンネル(仮称)) |
|
場 所 |
: |
広島県安芸高田市高宮町川根 |
|
発 注 者 |
: |
広島県広島地域事務所建設局 |
|
工 期 |
: |
平成19年3月10日〜平成20年12月26日 |
|
工事内容 |
: |
工事延長 L=650m |
|
|
|
|
トンネル延長
明り部延長 |
L=386m(幅員W=5.5m・6.5m)
L=264m(幅員W=6.5m・9.25m) |
・NATM工法 |
|
請 負 者 |
: |
株式会社増岡組・株式会社熊高組共同企業体 |
|
職 員 |
: |
渡邉眞悟・田中伸吾・田川 明・熊高洋一 |
|

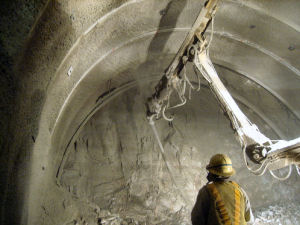

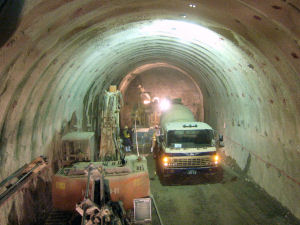

トンネル工事は、延長386mのうち294m地点を通過し、残り約90mに至りました。
この進行で進むと10月末日までに貫通の見込みですが、終点側坑口付近に発生するであろう断層部分の対処次第で貫通の時期が左右する為、事前の処置を検討中です。
引き続き、地域住民の皆様には大変ご迷惑をお掛けしておりますが、安全に早期の完成を目指し努力しておりますので、ご理解ご協力をお願い致します。 |
|
※平成19年10月3日現在 |
294m/386m |
計画=43% |
実施=48% |

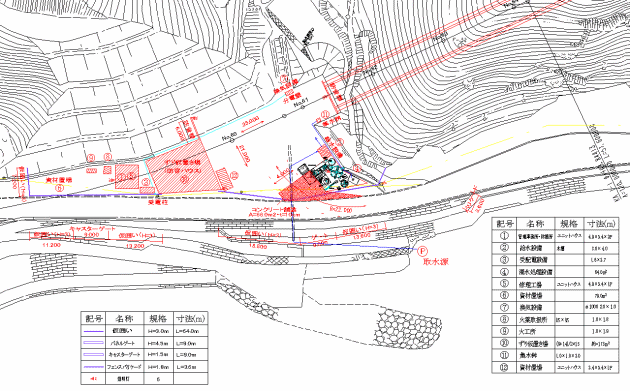

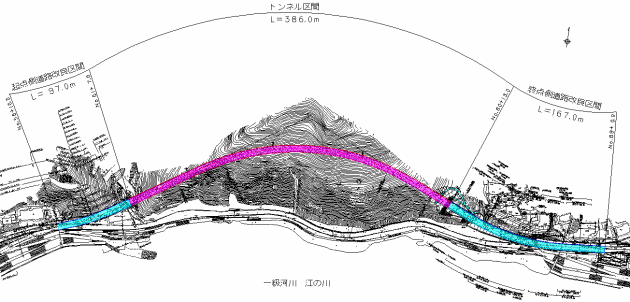

工事計画平面図 |
 |

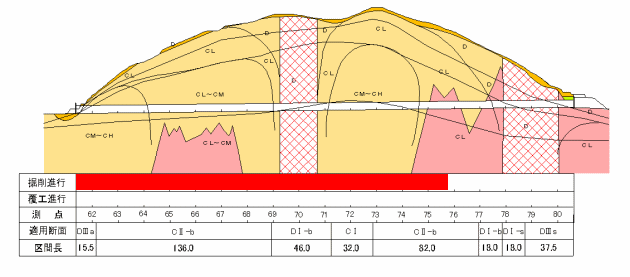

トンネル進行状況縦断図
(9月末状況) |
 |
起点側トンネル坑口仮設備図 |
 |

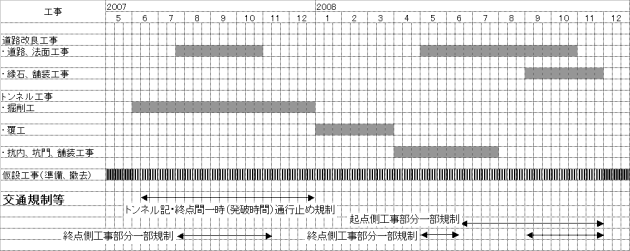

工事工程表 |
 |
※交通規制等、変更になる場合があります |
 |
|
 |
