広島県安芸高田市高宮町川根地域内『市道梶矢下川根線』、梶矢橋から香淀大橋間に計画されていました梶矢トンネル(仮称)の安全祈願祭が平成19年6月27日に開催され、弊社を代表とする共同企業体が施工を担当し、工事に着手致しました。
工事中は、地域、市道ご利用の皆様にはご迷惑をおかけすると思いますが、安全確保、工事の安全管理には十分に配慮して工事を行いますので、なにとぞご理解とご協力を賜りますようお願い申し上げます。
|
|
工 事 名 |
: |
市町村道梶矢下川根線道路改良工事 (梶矢トンネル(仮称)) |
|
場 所 |
: |
広島県安芸高田市高宮町川根 |
|
発 注 者 |
: |
広島県広島地域事務所建設局 |
|
工 期 |
: |
平成19年3月10日〜平成20年12月26日 |
|
工事内容 |
: |
工事延長 L=650m |
|
|
|
|
トンネル延長
明り部延長 |
L=386m(幅員W=5.5m・6.5m)
L=264m(幅員W=6.5m・9.25m) |
・NATM工法 |
|
請 負 者 |
: |
株式会社増岡組・株式会社熊高組共同企業体 |
|
職 員 |
: |
渡邉眞悟・田中伸吾・田川 明・熊高洋一 |
|
新年を迎え、早1ヶ月が経ちました。近況は、1月末からの寒気により氷点下の日々が続き、午前中に小雪の降る毎日です。
工事は、引き続きトンネル工事の覆工コンクリートを2日に1回の割合で打設し、現在約190mまで打設を完了しました。今後は、覆工コンクリートの気候による品質に与える影響を考慮し、起点側坑門工を先に施工する事に決定し、十分な養生を施すことで、2月〜3月中旬までの気候に対処したいと思っています。
近隣住民の皆様には、引き続きご迷惑をお掛けしますが、無事故で早期の完成を目指し努力致しますので、ご理解ご協力をお願い致します。
|
|
※平成20年2月7日現在 |
計画=79% |
実施=86% |
工事計画平面図 |
 |

トンネル進行状況縦断図
(1月末状況) |
 |
起点側トンネル坑口仮設備図 |
 |
工事工程表 |
 |
※交通規制等、変更になる場合があります |
 |
|
 |

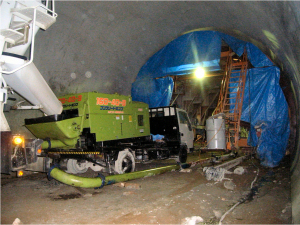

覆工コンクリート打設状況 |
|

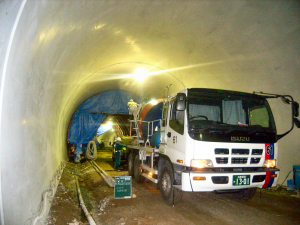

覆工コンクリート打設状況 |
 |
|
 |

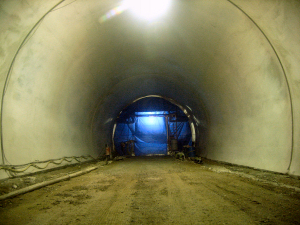

覆工コンクリート全景 |
|

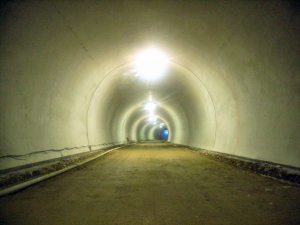

覆工コンクリート全景 |
 |
2月初旬の現場付近全景 |
|
|
|
当トンネルを掘削している『トンネルNATM工法』の解説 |
|
