広島県安芸高田市 梶矢トンネル(仮称)工事


 広島県安芸高田市高宮町川根地域内『市道梶矢下川根線』、梶矢橋から香淀大橋間に計画されていました梶矢トンネル(仮称)の安全祈願祭が平成19年6月27日に開催され、弊社を代表とする共同企業体が施工を担当し、工事に着手致しました。
 工事中は、地域、市道ご利用の皆様にはご迷惑をおかけすると思いますが、安全確保、工事の安全管理には十分に配慮して工事を行いますので、なにとぞご理解とご協力を賜りますようお願い申し上げます。


(1)工事概要
工 事 名 市町村道梶矢下川根線道路改良工事 (梶矢トンネル(仮称))
場  所 広島県安芸高田市高宮町川根
発 注 者 広島県広島地域事務所建設局
工  期 平成19年3月10日〜平成20年12月26日
工事内容 工事延長 L=650m
  トンネル延長
  明り部延長
L=386m(幅員W=5.5m・6.5m)
L=264m(幅員W=6.5m・9.25m)
・NATM工法
請 負 者 株式会社増岡組・株式会社熊高組共同企業体
職  員 渡邉眞悟・田中伸吾・田川 明・熊高洋一

(2)工事進捗状況 (3月末状況)
 心地よい春の日差しを受け、草花の芽が少しづつ咲き始める季節になりました。
 工事は、トンネル覆工を残り約60mまで進行しており、4月中旬に完了予定、引続き終点側坑門工の施工を開始し、5月中旬に完了する予定です。
 また、トンネル舗装を今月中旬から開始して5月下旬に完了し、トンネル工事を完了する予定です。
 近隣住民の皆様には、引き続きご迷惑をお掛けしますが、無事故で早期の完成を目指し努力致しますので、ご理解ご協力をお願い致します。

(3)工事出来高
※平成20年4月9日現在 計画=89% 実施=94%



工事計画平面図

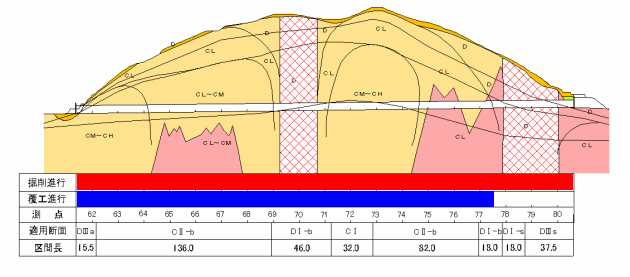

トンネル進行状況縦断図
(3月末状況)



起点側トンネル坑口仮設備図



工事工程表
交通規制等、変更になる場合があります




(4)工事進捗状況写真 (3月末状況)

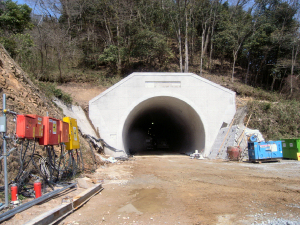

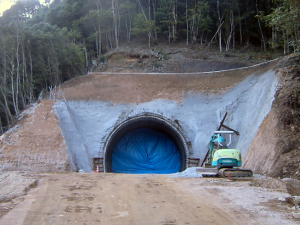

起点側坑門工 終点側坑口

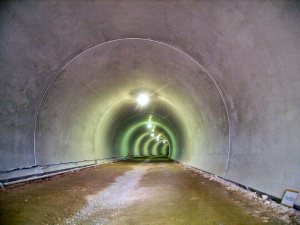

トンネル内全景




【施工体制組織図 (PDF形式)】



【トンネルNATM工法】
当トンネルを掘削している『トンネルNATM工法』の解説



【過去の更新履歴】 2007年 7月12日 掲載
2007年 8月 7日 更新
2007年 9月 21日 更新
2007年10月 4日 更新
2007年11月 5日 更新
2007年12月16日 更新
2008年1月11日 更新
2008年2月14日 更新
2008年3月17日 更新



Copyright2005 MASUOKAGUMI. All rights reserved.
